據悉,針對選商規則,少數開發商在單一風場上限、國產化項目、競標價格上限不能高於台電前一年各項迴避(發電)成本等三方面仍存在歧見,但絕大多數業者同意經濟部初步規劃選商規則,經濟部將再整合並與業者溝通,趕在月底前公告,預計明年8月正式收件,快則明年9月,慢則10月公布首批(3GW)六座風場、六家業者取得入門票名單。

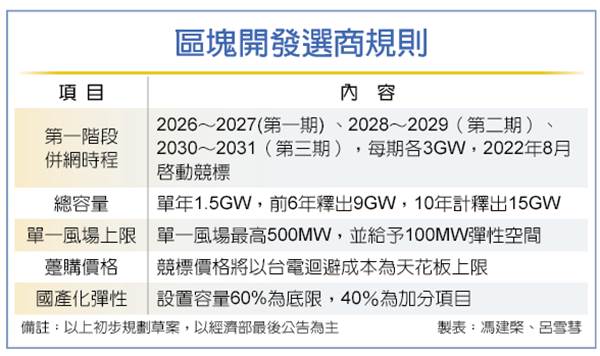

經濟部5月對外釋出選商規則構想分為兩階段,第一階段2026年至2031年6年釋出9GW,第二階段2032年至2035年釋出6GW,10年共釋15GW,至2035年台灣將有20.5GW離岸風電。其中第一階段再分3期,每期競標兩年3GW(1.5GW/1年)併網容量,選商2022年8月啟動。
區塊開發2026年後的10年釋放15GW新風場,目前已規劃加入戰場容量多達19GW,除原本老面孔歐系開發商,還有台灣、加拿大、美國、澳洲等諸多新進業者摩拳擦掌,業界並盛傳西班牙電力公司、日本住友商社、海上鑽油經驗豐富的國際油商法國道達爾、美國殼牌(SHELL)、美國貝萊德基金等,都已鴨子划水籌劃評估。
據悉,單一風場上限面臨角力,較具規模歐商透過歐洲商會等力量遊說放寬單一風場上限500MW限制,理由是風機大型化已成趨勢,但本土及新進開發商反對,希望維持原案不要贏者全拿。
