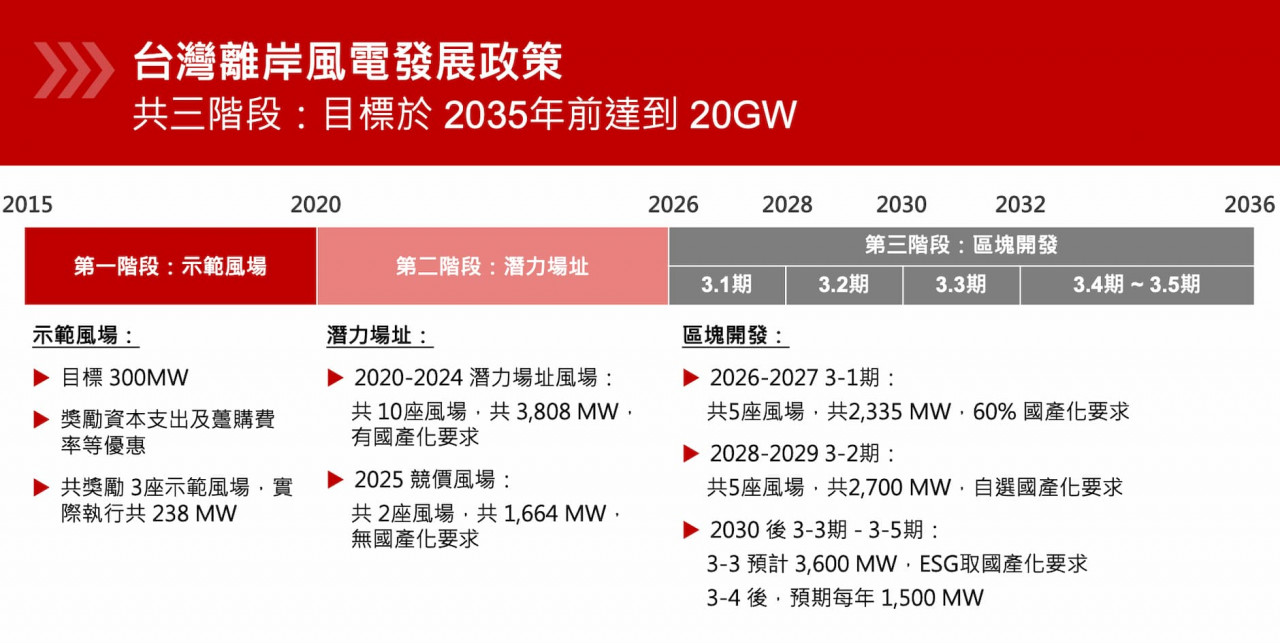

賴文祥表示,世紀風電生產基地設於台北港,具備優越地理位置與港口運輸便利性,水下基礎建設布局完整,為台灣完成最多國產化自製水下基礎的製造商,目前離岸風電區塊開發 3-1 及 3-2 期的國產化政策維持不變,世紀風電可望成為最大受惠廠商,整體風場建置期預計延續至 2029 年。

賴文祥指出,能源署近期已逐步明朗化 3-3 期開發進度,規劃釋出約 3.6GW 風場容量,預計 2026 年完成選商,並在 2030 至 2031 年間完成併網,而在政策支持與市場需求同步推動,世紀風電營運可望呈現中長期穩定成長態勢。

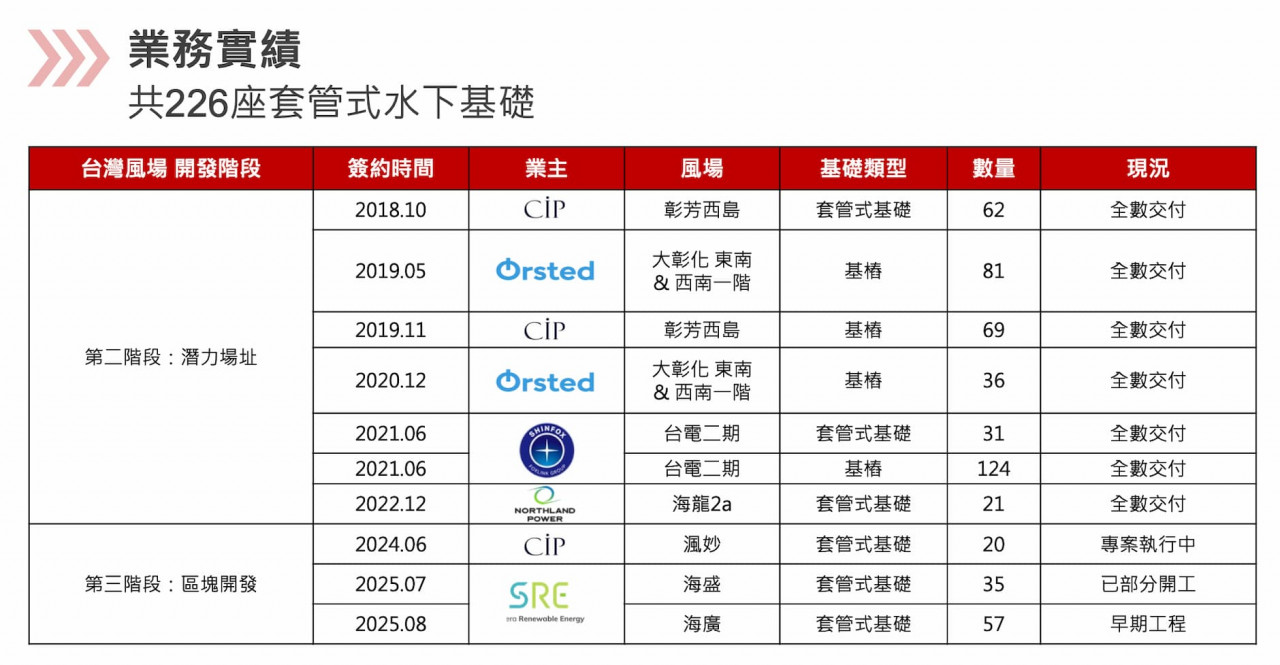

賴文祥分享,世紀風電過去已與 CIP、沃旭、北陸能源、富崴等多家國內外風場開發及營運商合作,近期與風睿能源正式簽署海盛風場及海廣風場套管式水下基礎製造合約,累積關鍵技術實力與豐富工程實績。
賴文祥說明,世紀風電主要負責水下基礎中組及大組製造,2024 年套管式水下基礎比重 98%、基樁式水下基
礎 1%、其他 1%,隨著 2025 年擎天塔第二塔、2026 年第二季五期廠房完工,整體 2025~2026 年以海龍案大組、渢妙 3-1 期、海盛貢獻為主,有望挹注今年營運成長。

賴文祥補充,觀察第三階段風場裝置量,3-1 期為 2.64GW、3-2 期為 2.70GW,未來 4~5 年將有超過 300 座水下基礎需求,目前世紀風電已做好充足準備,迎接第三階段相關訂單,雖 3-3 期可能將不強制國產化,但韓國、日本等亞太地區離岸風電需求將同步展開,樂觀看待長期營運。
展望營運,賴文祥指出,目前 3-1 及 3-2 期尚有蔚藍海、又德及渢妙二期等多項風場開發案,世紀風電將持續積極爭取訂單,並規劃在印尼設廠,整合國內外供應鏈資源,以擴大營運規模,以因應國際離岸風電市場需求。
世紀風電具備專用重件碼頭、大面積臨港儲區及完整在地自製供應體系,並在營運展現相關成效,2023 年、2024 年及 2025 年每股盈餘(EPS)分別為 6.67 元、10.62 元及 11.94 元,隨著離岸風電區塊開發第三階段陸續進入建置高峰,預期 2026 年至 2029 年間營運表現將逐年攀升。
